Vervangen havenhoofd haven Oudeschild
De werkzaamheden voor het vervangen van de damwanden en geleideconstructies in de haveningang (het Noordelijk havenhoofd) van Oudeschild zijn gestart. De damwanden hebben het einde van hun levensduur bereikt en zijn aan vervanging toe. De vervanging komt voort uit de inspecties en het Meerjaren Onderhouds Programma (pdf) voor de haven van Oudeschild.
Wat staat er te gebeuren?
De door afroesting aangetaste damwanden van het havenhoofd worden vervangen. De houten palen en steigers worden vervangen. Er worden nieuwe damwanden geplaatst en er wordt een nieuw geleidewerk (palen en tussengeleiding) geplaatst.
Voor de havenmond (vanaf de Waddenzee gezien) maken we een nieuw geleidewerk van houten palen en een steiger. Dit verandert qua uiterlijk niet van de bestaande situatie. Waar mogelijk worden de aanwezige palen hergebruikt om zo duurzaam mogelijk te werken.
Gebruik van duurzamere materialen
In de havenmond worden de houten palen vervangen door stalen exemplaren en een stalen geleidewerk. De stalen varianten zijn sterk genoeg en voldoen hiermee aan de nieuwste richtlijnen voor de aanvaarenergie van schepen. Daarnaast past het gebruik van tropisch hardhout vanuit duurzaamheid niet bij de gemeente Texel.
Steiger verdwijnt en ruimte creëren
De steiger (loopplanken) die aanwezig is in de havenmond keert niet terug in de nieuwe situatie. Aan de oostzijde is een beter toegankelijke locatie voor uitkijk over de havenmond en de Waddenzee. Het geleidewerk wordt dusdanig ontworpen dat er langere schepen dan voorheen de haven in kunnen varen. De bocht tussen de werkhaven en de havenmond wordt ruimer gemaakt.

Wat is de stand van zaken?
De afgelopen 3 maanden is door aannemingsbedrijf De Klerk uit Werkendam hard gewerkt aan de vervanging en het nieuw aanbrengen van de diverse onderdelen. Hieronder een opsomming van de uitgevoerde werkzaamheden binnen het project:

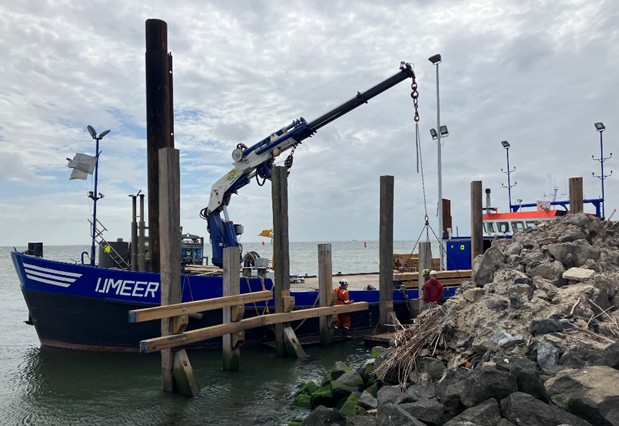

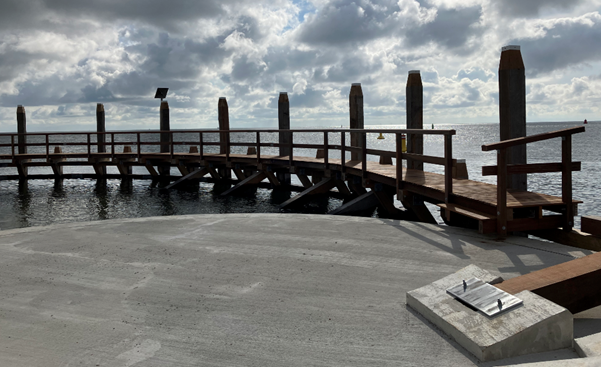

- vervangen houten geleidewerk met loopsteiger op de kop van de haven
- verwijderen oude houten dukdalven

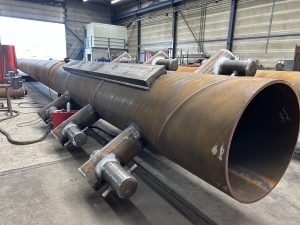

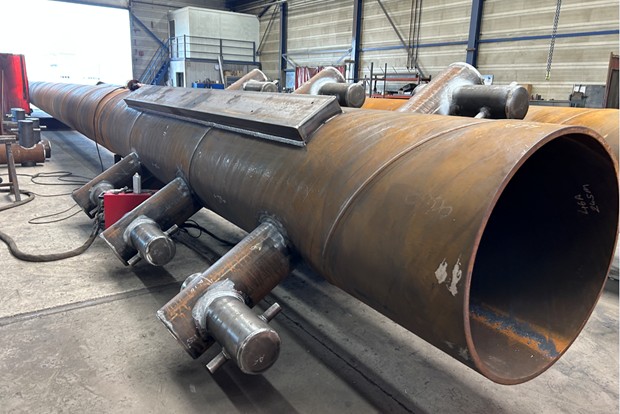

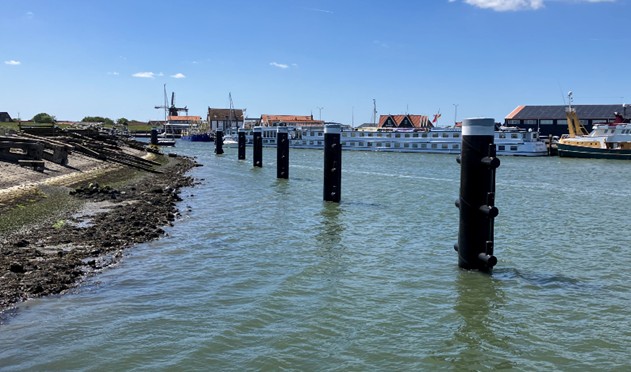

- aanbrengen nieuwe stalen dukdalven

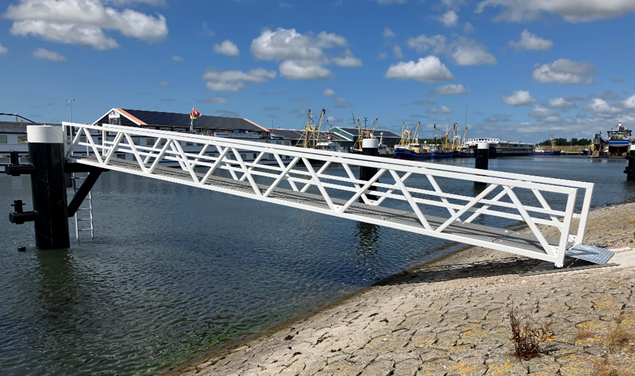

- aanbrengen stalen loopbruggen tussen dijktalud en dukdalven
- verwijderen oude houten remmingwerk met loopsteiger in de havenmonding
- aanbrengen onderwaterdamwand in de havenmonding

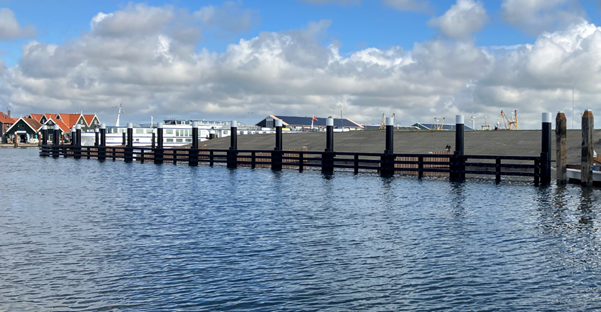

- aanbrengen stalen palen en wrijfschorten voor het nieuwe geleidewerk in de havenmonding

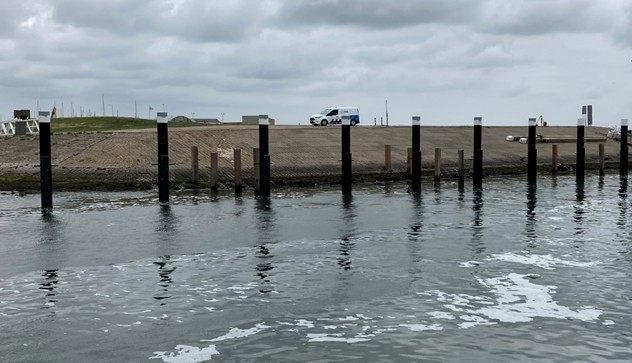

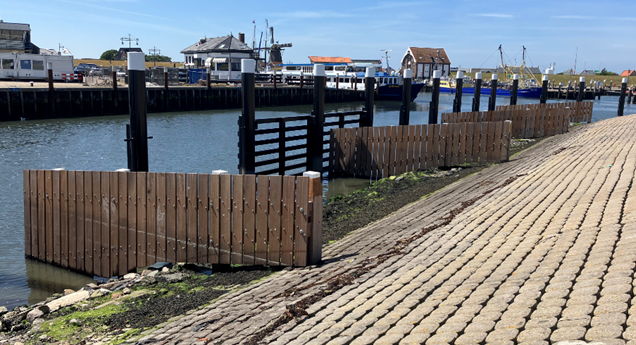

- aanbrengen houten palen met schotten in het talud van de dijk voor de golfbrekers

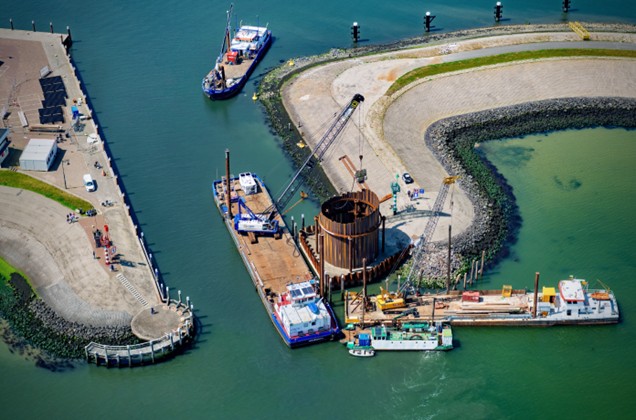

- verwijderen oude rondeel

Planning uitvoering
De werkzaamheden zijn in april gestart. De werkzaamheden zijn enkel in het voorjaar en de zomer mogelijk. Dit omdat het havenhoofd en de damwanden onderdeel zijn van de waterkering welke de waterveiligheid borgen. De verwachting is dat de laatste werkzaamheden eind augustus zijn afgerond.
