Wat gaat er gebeuren?
In de Waalderstraat – van de Wilhelminalaan tot en met de Jan Ayesloot – plaatsen we een nieuw regenwaterriool. Het aanbrengen van een nieuw regenwaterriool valt onder klimaatadaptieve maatregelen. Het regenwater blijft ter plaatse en er gaat minder schoon water naar de rioolzuivering. De nieuwe riolering wordt aangelegd vooruitlopend op de herinrichting en de vergroting van het riool van de Wilhelminalaan. De nieuwe buizen in de Waalderstraat zijn groter, waardoor de nieuwe riolering in de Wilhelminalaan daar straks op kan aansluiten.
De uitvoering van de verschillende werkzaamheden vindt in drie fases plaats, zo kort mogelijk na elkaar. Zodra de riolering is geplaatst, komen de stratenmakers om de weg te herstellen. Hierdoor beperken we de overlast zoveel mogelijk. In de zomervakantie wordt er niet gewerkt en is de weg toegankelijk. Na het zomerreces pakken we de werkzaamheden weer op.
Gelijktijdig met bovenstaande werkzaamheden zal waterleidingbedrijf PWN de oude asbest-cement-drinkwaterleidingen vervangen. Voor de zomervakantie worden de leidingen onder de rotonde van de Bernhardlaan vervangen. Na de zomer volgen de leidingen in het trottoir van de Bernhardlaan tot en met Albert Heijn.
De inrichting van de straat brengen we na de werkzaamheden zoveel mogelijk weer terug naar de oude situatie. In het gedeelte van de Waalderstraat tussen de rotonde en de parkeerplaats bij de Albert Heijn, wordt nog naar verschillende mogelijkheden voor het groen gekeken. De bestaande struiken en bomen daar hebben namelijk weinig tot geen ecologische waarde. Hierdoor is het mogelijk dat struiken en bomen die niet verplant kunnen worden, zullen wijken. Bij de bomen ten noorden van de rotonde Bernhardlaan wordt zoveel mogelijk gekeken naar alternatieve locaties om ze naar toe te verplaatsen.

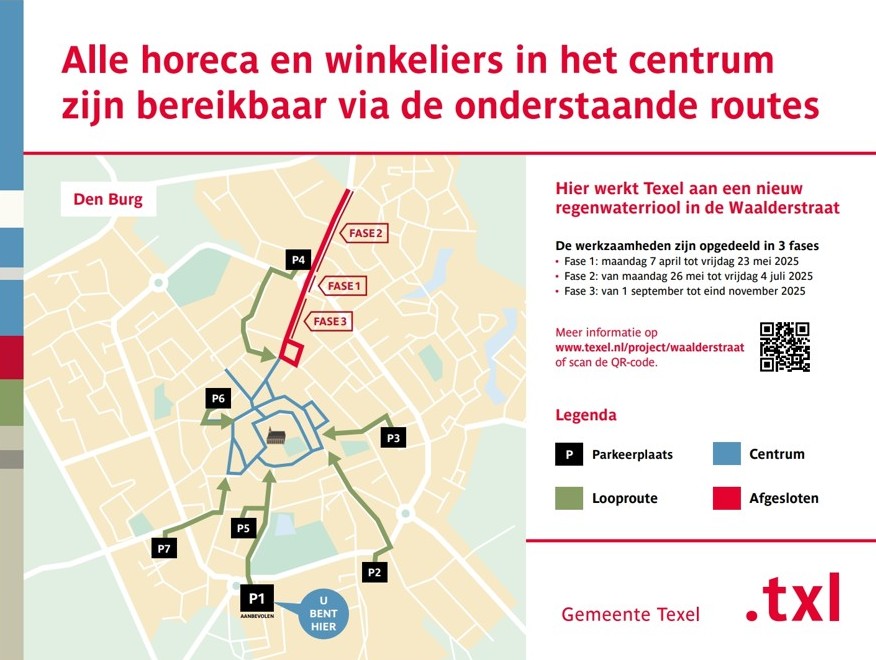

Werkzaamheden in 3 fasen
Periode 1: van maandag 7 april tot het Hemelvaartsweekend
De start van de werkzaamheden vindt plaats aan de rotonde van de Bernhardlaan. Drinkwaterbedrijf PWN vervangt een aantal leidingen te vervangen voor aanvang van het zomerreces. De gemeente brengt in dezelfde periode de nieuwe regenwaterriolering aan. Er komt een omleidingsroute over het terrein van Woontij, tussen het tankstation en Welkoop.
Periode 2: van maandag 26 mei tot vrijdag 18 juli 2025
De riolering vervolgt zijn tracé richting de Jan Ayesloot/Georgiëweg. Hierbij wordt gedeeltelijk in de rijweg, maar voornamelijk in het fietspad de nieuwe riolering aangebracht. Ter hoogte van de Jan Ayesloot wordt de riolering naar de andere kant van de weg gebracht om het regenwater op het openbaar water aan te sluiten. Na het afronden van de werkzaamheden wordt de bestaande situatie hersteld. Voor de bewoners van de Marelstraat wordt tijdelijk een paaltje verwijderd om de wijk te ontsluiten.
Periode 3: van 18 augustus tot eind november 2025
In deze periode worden werkzaamheden uitgevoerd van de rotonde Bernhardlaan tot en met de parkeerplaats bij de Albert Heijn. PWN vervangt hier de hoofdleiding in het trottoir. Daarna wordt in etappes de nieuwe riolering aangebracht, zodat er zo min mogelijk straat tegelijkertijd openligt. De straat wordt heringericht en teruggebracht als fietsvriendelijke straat. Het trottoir aan de Welkoop-kant verdwijnt, om de aanwezige bomen daar meer ruimte te geven. De bomen aan de kant van de woningen hebben weinig ecologische waarden en wortelen tussen kabels en leidingen. Deze maken daarom plaats voor een breder voetpad en een groenstrook.De bomen worden later, in de planttijd, elders gecompenseerd.
Gevolgen voor leveranciers en bestemmingsverkeer worden tijdig bekendgemaakt.

Data en tijdstip werkzaamheden
De rioleringswerkzaamheden starten op maandag 7 april 2025 en staan gepland tot en met eind november 2025. We werken van maandag t/m donderdag van 7.00 tot 17.00 uur. Tijdens de zomervakantie wordt er niet gewerkt.
Parkeren tijdens de werkzaamheden
Parkeren kan op de parkeerplaats aan de Bernhardlaan/Waalderstraat. Ook kijken we naar andere parkeermogelijkheden, deze geven we waar mogelijk met borden aan.
Planning
Let op: dit is een voorlopige planning, omdat we afhankelijk zijn van de planning van de aannemer en de weersomstandigheden.
Fase | Planning | Stand van zaken |
---|---|---|
Bijeenkomsten met bewoners | dinsdag 1 april 2025 | – |
Start werk | maandag 7 april 2025 | – |
Werkzaamheden aan de rotonde Bernhardlaan | maandag 7 april 2025 tot en met donderdag 5 juni 2025 om 8.30 uur | PWN heeft nieuw leidingwerk aangebracht, de riolering is aangelegd en rotonde, trottoir en zijwegen zijn hersteld. |
Werkzaamheden van de Jan Ayesloot tot de rotonde Bernhardlaan | maandag 5 mei 2025 tot en met vrijdag 18 juli 2025 | De riolering is aangesloten en de bestrating is teruggelegd. |
Werkzaamheden van de rotonde Bernhardlaan tot de parkeerplaats Albert Heijn | maandag 18 augustus 2025 | PWN vervangt na de zomervakantie, vanaf 1 september, de hoofdleiding in het trottoir. Wij moeten vóór deze tijd het wegdek opbreken en het terrein gereedmaken voor deze werkzaamheden. Wij brengen het regenwaterriool aan richting de parkeerplaats. |
Werkzaamheden van parkeerplaats Albert Heijn tot aansluiting Wilhelminalaan | volgt op vorige fase | Aansluiten riool |
Heeft u vragen over dit project?
Bel ons dan op telefoonnummer op 14 0222. U kunt ook een melding maken op Iets melden – Texel.
Laatst bijgewerkt: 17 juli 2025
Zie ook
Afgesloten straten op de pagina Werk in uitvoering
